吉钢2#高炉下降管就位

作者:伍广洋 戴金华来源:发布时间:2011.07.29阅读次数: 985 次

      728下午1818,吉钢2#高炉下降管顺利就位,标志着高炉本体的大型钢结构安装全部结束。

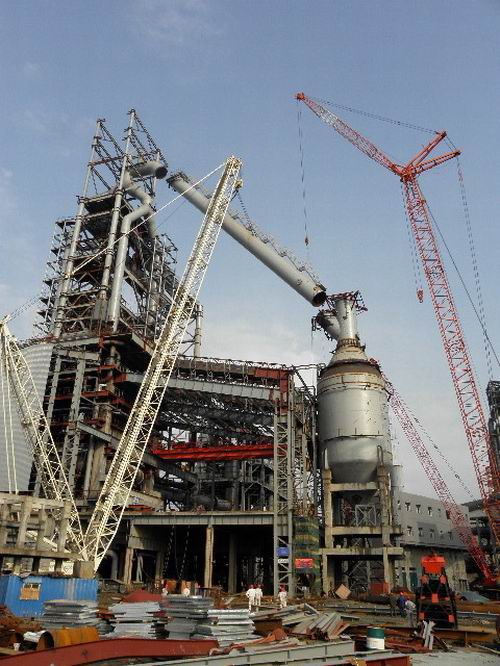

    本次吊装是2#高炉主体最后一钩大件,均压主管安装在下降管背面整体吊装。下降管上端与上升管正三通相连,下端与重力除尘器相连,其长度为54.47m,内径φ3000。下降管安装难点主要有:安装高度高,最高处达86.75米;重量重,总重约100吨;安装精度高,下降管安装坡度为50.0754°



六月下旬以来,围绕着吉钢2#高炉和竖炉825日烘炉这两个节点,十七冶吉钢项目部精心组织和安排,通过劳动竞赛、开展劳动效率督察等多种形式的活动,促进各施工单位加班加点确保目标实现。七月下旬,在各参建单位的共同努力下,高炉和竖炉两个项目的施工进度不断刷新,722日至24日连续三天,主皮带机上料通廊3#4#支架和45两跨通廊相继就位;725日,重力除尘器壳体吊装完毕;同一天,高炉电梯井开始进行安装;728日高炉下降管就位;7月底全线贯通竖炉的各条皮带机通廊,并进行皮带机胶接;各种管线和电缆冶都在紧张而有序的安装敷设中。项目部和各施工处的管理人员,更是起早贪晚的忙碌在各个施工现场和工作岗位。目前,高炉和竖炉工地到处呈现出一派大干快上的景象。



上一篇:尹万云总工程师到冶金工程技术公司调研指导工作
下一篇:宝钢不锈钢二烧区域设备技改工程首战告捷
Top
